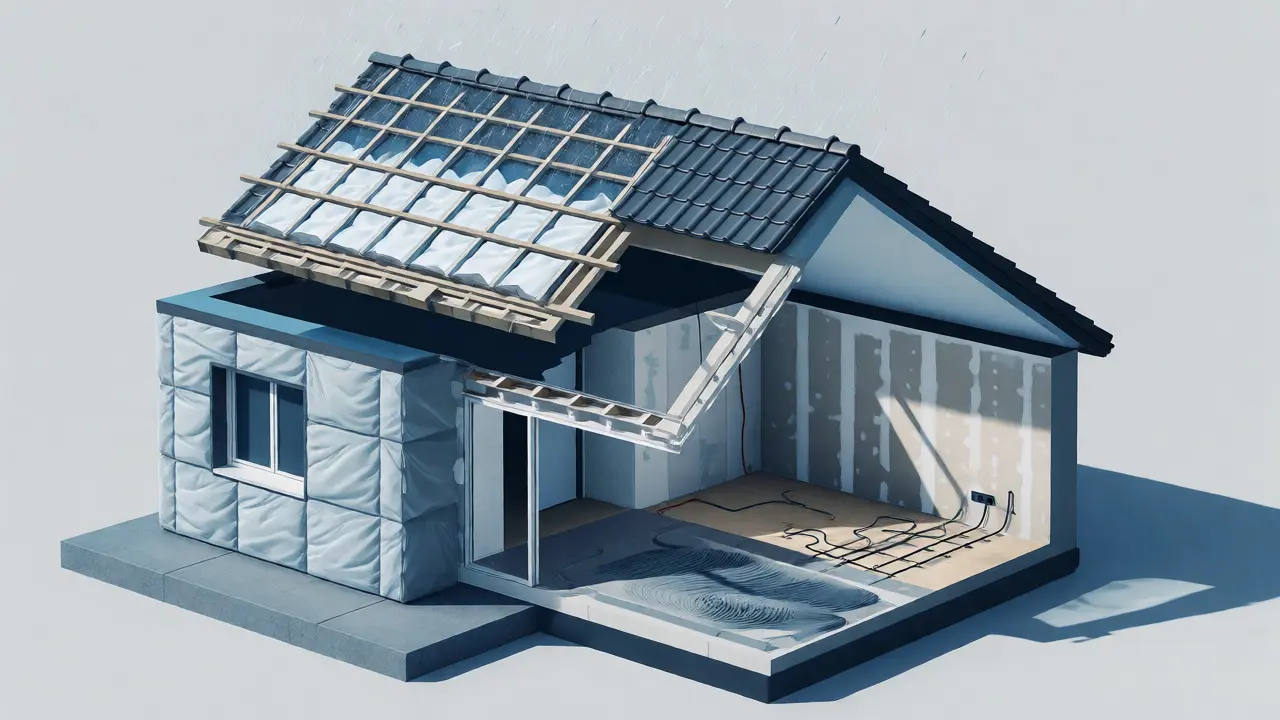

Stellen Sie sich vor, Sie haben gerade neue Fenster einbauen lassen. Alles sieht perfekt aus, das Geld ist ausgegeben. Sechs Monate später entdecken Sie dunkle Flecken an den Innenwänden direkt neben den neuen Rahmen. Schimmel. Warum? Weil die Fassade noch ungedämmt war und die feuchte Luft dort kondensierte. Dieser Fehler passiert häufiger, als man denkt. Laut dem Verband Privater Bauherren trat er bei 17 % der untersuchten Projekte auf. Das Problem liegt nicht am Material oder am Handwerker, sondern an der falschen Raumfolge. Wenn Sie die Reihenfolge der Renovierungsarbeiten im Haus falsch wählen, zahlen Sie doppelt - einmal für die Arbeit und einmal für die Reparatur der Folgeschäden.
Warum die Reihenfolge mehr zählt als das Budget
Viele Hausbesitzer denken in Kostenblöcken: "Was kann ich mir jetzt leisten?" Doch Experten raten dringend dazu, in Abhängigkeiten zu denken. Die Deutsche Energie-Agentur (dena) betont in ihrem aktuellen Leitfaden, dass eine falsche zeitliche Abfolge bis zu 30 % zusätzliche Kosten verursachen kann. Das klingt absurd, ist aber physikalisch begründet. Ein Haus ist ein System. Wenn Sie an einer Stelle eingreifen, ohne die anderen Teile des Systems zu berücksichtigen, geraten die physikalischen Gleichgewichte - besonders die Feuchtebilanz - durcheinander.
Eine Studie des Fraunhofer-Instituts für Bauphysik aus dem Jahr 2022 zeigt deutlich: Wer die Renovierungsreihenfolge professionell plant, spart durchschnittlich 18 % der Gesamtkosten und verkürzt die Bauzeit um 22 %. Diese Einsparungen entstehen nicht durch billigere Materialien, sondern durch Synergieeffekte. Wenn Sie beispielsweise Dach und Fassadendämmung koordinieren, nutzen Sie Gerüste und Zugänge nur einmal statt zweimal. Sie vermeiden auch teure Nachbesserungen, weil jedes Gewerk auf den vorherigen aufbaut, statt ihn zu stören.
Das Grundprinzip: Von außen nach innen, von oben nach unten
Es gibt keine geheime Formel, aber es gibt goldene Regeln, die seit Jahrzehnten in der Praxis bewährt sind. Der wichtigste Grundsatz lautet: Arbeiten Sie immer von außen nach innen und von oben nach unten. Warum? Weil Wasser und Kälte von außen eindringen. Wenn Sie zuerst den Keller dämmen oder die Böden verlegen, während das Dach noch undicht ist oder die Fassade kalt bleibt, riskieren Sie Feuchtigkeitsschäden im Inneren.
Hier ist die ideale chronologische Struktur für eine umfassende Sanierung:
- Schritt 1: Dachsanierung. Das Dach ist die erste Verteidigungslinie gegen Witterung. Bevor Sie irgendetwas im Inneren machen, muss das Dach dicht und gedämmt sein. Frisch verlegte Dachpfannen brauchen laut DIN 18140 mindestens 48 Stunden Schonzeit, bevor weitere Lasten darauf wirken.
- Schritt 2: Fassadendämmung. Erst wenn das Dach sicher ist, folgt die Hülle. Eine gedämmte Fassade verhindert Wärmebrücken. Wichtig: Tauschen Sie Fenster erst NACH oder gleichzeitig mit der Dämmung, nie vorher.
- Schritt 3: Fensteraustausch. Neue Fenster sind nur sinnvoll, wenn die Wand drumherum gedämmt ist. Sonst entsteht ein "Kaltluftsee" an der Scheibe, der zur Kondenswasserbildung führt.
- Schritt 4: Innenausbau (Trockenbau, Elektro). Jetzt wird es staubig. Alle Rohinstallationen wie Kabel und Rohre werden gelegt, bevor die Wände geschlossen werden.
- Schritt 5: Estrich und Fußboden. Dies ist oft der kritischste Punkt. Estriche brauchen extrem lange Trocknungszeiten. Ein Zentimeter Dicke benötigt etwa eine Woche Zeit zum Austrocknen. Bei Fußbodenheizungen sind mindestens 28 Tage Pflicht, bevor der Belag verlegt wird.
- Schritt 6: Maler- und Bodenbelagsarbeiten. Zum Schluss kommen die ästhetischen Elemente. Tapeten, Farbe und Parkett dürfen nicht unter Druck gesetzt werden.
Die unterschätzten Killer: Trocknungszeiten und Puffer
Der häufigste Streitpunkt auf der Baustelle ist Zeit. Handwerker wollen schnell fertig werden, Hausbesitzer wollen sofort einziehen. Aber Physik lässt sich nicht bestechen. Die Handwerkskammer Köln warnt in ihrem Leitfaden explizit vor der Unterschätzung von Trocknungszeiten. Ein häufiger Fehler, den 45 % der Selbermacher begehen, ist das Fehlen ausreichender Pufferzeiten zwischen den Gewerken.
Ein konkretes Beispiel: Trockenbauplatten enthalten viel Wasser. Wenn Sie diese Platten sofort tapezieren oder streichen, sperren Sie die Feuchtigkeit ein. Das Ergebnis ist Schimmel hinter der Tapete. Es werden mindestens drei Tage Pause zwischen dem letzten Spachteln und dem ersten Anstrich empfohlen. Auch beim Estrich gilt: Messen Sie die Restfeuchtigkeit. Verlassen Sie sich nicht auf das Gefühl "trocken". Nur ein CM-Messgerät gibt Ihnen die Sicherheit, dass der Untergrund bereit für den Bodenbelag ist.
Finanzierung und Planung: Der 10-Prozent-Regel folgen
Gute Planung kostet Geld, aber sie spart mehr. Profis empfehlen, etwa 10-15 % der gesamten Sanierungszeit nur für die Planung einzuplanen. Dazu gehört eine Bestandsaufnahme, die mindestens zwei Wochen dauern sollte. Prüfen Sie nicht nur, was kaputt ist, sondern auch, was zusammenhängt. Ist die Elektrik alt? Dann müssen die Wände ohnehin aufgerissen werden. Nutzen Sie diese Gelegenheit, um gleich die Dämmung zu verbessern.
Auch finanziell lohnt sich die Strukturierung. Das Gebäudeenergiegesetz (GEG) schreibt bestimmte Standards vor. Wenn Sie isolierte Maßnahmen ergreifen, verpassen Sie oft Fördermöglichkeiten, die eine ganzheitliche Sanierung belohnen. Das Bundesamt für Wirtschaft und Ausfuhrkontrolle (BAFA) fördert Sanierungsplanungen mit bis zu 5.000 €. Ein professioneller Sanierungsplaner kostet zwar zwischen 1.200 € und 4.500 €, aber die dena-Analyse zeigt, dass diese Investition durchschnittlich 15-20 % der Gesamtkosten einspart, weil sie teure Umwege vermeidet.
Häufige Fehler in der Praxis
Laut einer Umfrage des VPB unter über 1.200 Projekten gaben 63 % der Befragten an, dass sie bei einer erneuten Sanierung stärker auf die Reihenfolge achten würden. Die Top-Fehlerquellen sind klar identifiziert:
| Fehlerquelle | Häufigkeit | Konsequenz |
|---|---|---|
| Falsche Abfolge Trockenbau/Elektro | 32 % | Nachträgliche Aufstemmung, Staubbelastung |
| Zu frühe Bodenverlegung | 37 % | Feuchtigkeitsschäden, Wellen im Parkett |
| Mangelnde Trocknungszeiten | 29 % | Schimmelbildung, Ablösung von Fliesen |
| Fenster vor Fassadendämmung | 17 % | Kondensatprobleme, erhöhte Heizkosten |
Digitalisierung unterstützt die Raumfolge
Früher plante man auf Papier. Heute helfen Tools wie BIM (Building Information Modeling), selbst bei kleineren Häusern. Diese Software visualisiert, wie sich Änderungen auf den gesamten Bauablauf auswirken. KI-gestützte Tools, wie sie das Fraunhofer-Institut entwickelt, sollen bald automatisch Warnungen geben, wenn eine geplante Reihenfolge physikalische Konflikte erzeugt. Für den normalen Hausbesitzer bedeutet das aber vor allem eines: Dokumentieren Sie alles. Machen Sie Fotos vom Zustand vor jeder Phase. Notieren Sie sich, wann welcher Estrich gegossen wurde. Diese Daten sind Gold wert, wenn später etwas schiefgeht oder wenn Sie das Haus verkaufen möchten.
Fazit: Geduld zahlt sich aus
Die perfekte Renovierungsreihenfolge existiert nicht als Standard-Schablone für jedes Haus. Jedes Gebäude hat seine eigene Geschichte, seine eigenen Schwachstellen. Aber die physikalischen Gesetze gelten überall. Planen Sie sorgfältig, respektieren Sie die Trocknungszeiten und ignorieren Sie den Druck, "schnell fertig" zu werden. Eine gut geplante Raumfolge schützt Ihre Gesundheit, Ihr Portemonnaie und den Wert Ihrer Immobilie langfristig.
Muss ich wirklich das Dach vor den Fenstern sanieren?
Ja, das ist dringend empfehlenswert. Wenn das Dach noch undicht oder schlecht gedämmt ist, dringt Feuchtigkeit von oben ein. Neue Fenster sind dichter als alte, sodass die Luftfeuchtigkeit im Raum steigt. Trifft diese feuchte Luft auf kalte Stellen (wie die ungeklärte Dachanschlüsse), kondensiert sie. Zudem können Regenschauer während der Fassadenarbeiten die neuen Fensterlaibungen beschädigen, wenn das Dach nicht dicht ist.
Wie lange muss Estrich trocknen, bevor ich Teppich oder Parkett lege?
Als Faustregel gilt: Pro Zentimeter Estrichdicke rechnet man mit einer Woche Trocknungszeit. Bei einem typischen 5-cm-Estrich sind das also fünf Wochen. Bei Zementestrich dauert es länger als bei Calciumsulfatestrich. Wichtig ist jedoch nicht nur die Zeit, sondern die gemessene Restfeuchtigkeit. Liegt diese über dem zulässigen Grenzwert (ca. 2 CM-% für Zementestrich ohne Fußbodenheizung), sollten Sie den Belag nicht verlegen, sonst drohen Schäden.
Kann ich die Renovierung in Etappen machen, wenn das Budget knapp ist?
Ja, aber Sie müssen die Etappen so wählen, dass keine Rückstände entstehen. Priorisieren Sie immer die "Hülle": Dach, Fassade, Fenster. Diese Maßnahmen schützen die Bausubstanz vor Verfall. Innenausbau wie schöne Böden oder neue Küchen können warten. Versuchen Sie, energetische Maßnahmen (Dämmung + Fenster) zeitgleich zu machen, um Fördermittel optimal zu nutzen und Synergien beim Gerüstaufbau zu nutzen.
Was mache ich, wenn mein Handwerker die Reihenfolge ändern will?
Fragen Sie nach dem "Warum". Oft wollen Handwerker ihre Logistik optimieren (z.B. weniger Anfahrten). Das ist legitim, solange es die Physik nicht verletzt. Wenn der Maler sagt: "Ich streiche jetzt, obwohl der Estrich noch feucht ist", bestehen Sie auf einer Feuchtigkeitsmessung. Lassen Sie sich die Änderung schriftlich bestätigen und klären Sie, wer haftet, wenn es zu Problemen kommt.
Lohnt sich ein professioneller Sanierungsplaner?
Bei komplexeren Projekten fast immer. Ein Planer kostet zwischen 1.200 € und 4.500 €. Da er hilft, teure Fehler zu vermeiden und Fördermittel effizienter einzusetzen, amortisiert sich diese Ausgabe oft schon durch die eingesparte Energiekostennachrüstung oder vermiedene Schimmelsanierungen. Besonders bei Altbauten mit historischer Substanz ist externe Expertise sehr wertvoll.
